Réfection le Cours de Rome
Publié le : 24 avril 2023

Les Travaux se dérouleront à partir du 2 mai 2023 pour une durée de 7 semaines.
Planning prévisionnel (sous réserve de conditions climatiques favorables) :
Période prévisionnelle | Nature des travaux | Contraintes de circulation | |
Phase 1 | Du 02 au 05 mai | Démolition : des trottoirs, des bordures, des caniveaux | -Stationnement interdit sur le périmètre de l'opération -Route barrée (un accès aux riverains sera maintenu pendant toute la durée du chantier) |
Phase 2 | Du 09 au 23 mai | Pose : des bordures, des caniveaux, des pavés, réglage des trottoirs | -Stationnement interdit sur le périmètre de l'opération |
Phase 3 | Du 24 au 26 mai | Rabotage et réglage de la chaussée | -Stationnement interdit sur le périmètre de l'opération -Route barrée (un accès aux riverains sera maintenu pendant toute la durée du chantier) |
Phase 4 | Du 30 au 31 mai | Mise en oeuvre des enrobés sur les trottoirs et la chaussée | -Stationnement interdit sur le périmètre de l'opération -Route barrée (circulation impossible ponctuellement) |
Phase 5 | A partir du 5 juin | Marquage routier | -Stationnement interdit sur le périmètre de l'opération |

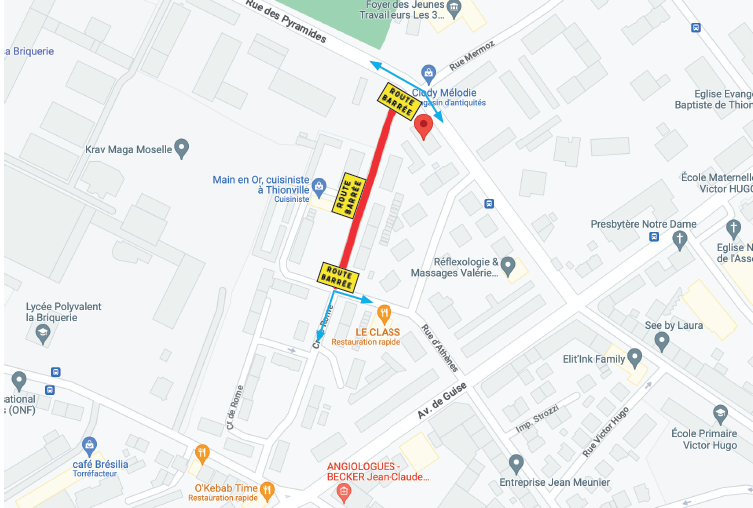

->Partie comprise entre les rues d’Athènes et des Pyramides
A l’issue des travaux de voirie, une opération de relamping de l’éclairage public sera réalisée. Cette opération consiste au remplacement des 12 luminaires existants par des luminaires LED.
Travaux cours de Rome
